城镇生活污水净化沼气池施工规范

发布时间:2007-06-22 来源 :中国沼气网

1.范围

本标准规定了城镇生活污水净化沼气池(以下简称城镇沼气池)施工的要求和方法。

本标准适用于处理城镇生活污水所修建的城镇沼气池施工。

2.引用标准

下列标准所包含的条文,通过在本标准中引用而构成本标准的条文。在标准出版时,所示版本均为有效,所有标准都会被修订,使用本标准的各方应探讨、使用下列标准最新版本的可能性。

    GB4752—84农村家用水压式沼气池施工操作规程

    GB50204—92混凝土结构工程施工验收规范

    GBJ141—90给排水构筑物施工及验收规范

3.施工的一般规定

3.1 池坑开挖的要求

3.1.1 当池坑埋置不深,无地下水出现时,施工可不放坡,不加挡土支撑,但应满足表1要求。

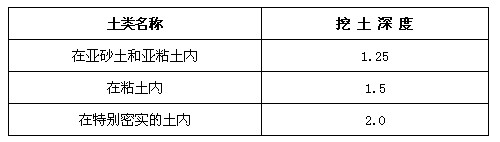

    表1 池坑不同土质挖土深度表 m

3.1.2 当基础埋置较深,施工场地狭小,而不能放坡时,必须加设支撑档土板,以防止发生土壁坍塌事故。

3.1.3 放坡深度在5m以内的基坑(),边坡的最大坡度应满足表2要求。

    表2 边坡最大坡度

边 坡 坡 度

注:表中砂土不包括细砂和粉砂。

3.1.4 按设计要求,在适当位置作好净化沼气池±0.000的标记,做到准确定位放线。

3.1.5 严格按图施工,不允许减少池体容积、钢筋用量、抹灰层数和填料用量,不允许降低混凝土标号。

3.2 特殊地基处理

3.2.1 松土坑(填土、墓穴、淤泥等)的处理。

a)将坑中松软虚土挖除,使坑底见到天然土为止,然后用与坑底天然土压缩性相近的材料回填,回填时应分层(不大于20cm)洒水夯实。

b)施工时如遇地下水位较高,或坑内积水无法夯实时,可用砂石或混凝土代替灰土回填。

c)为防止地基不均匀下沉,在防潮层下可打钢筋砖圈梁或钢筋混凝土圈梁。

3.2.2 膨胀土(橡皮土)或湿陷性黄土的处理;

a)采用晾槽或掺白灰粉的方法降低土的含水量以后再施工;

b)地基已发生颤动现象的应用碎石或卵石将泥挤紧或将泥挖除,挖出部分应回填砂土或级配砂石。

3.3 土石方施工安全措施

3.3.1 用挖土机施工时,在挖土机工作范围内,不允许进行其它工作。

3.3.2 施工所需材料的堆放,应离坑沿1m以上。

3.3.3 回填坑槽时,支撑的拆除,应与坑槽回填的进度配合进行。

3.4 钢筋混凝土施工要求

3.4.1 施工模板宜采用钢模,也可采用木模、砖模,但不允许用土模;安放模具时必须保证设计的几何尺寸,做到不漏浆,拆模方便。

3.4.2 模板的拆除,必须符合以下的规定

a)不承重的侧模:在混凝土强度达到25kg/cm2,并能保证其表面及棱角不因拆除模板而受损坏时,方可拆除。

b)承重的模板:在混凝土达到下列强度后方能拆除(按设计标号的百分率计)

板及拱的跨度2m及小于2m 强度达到50%的设计强度。

板及拱的跨度2m以上至8m 强度达到70%的设计强度。

3.5 对混凝土材料的要求

3.5.1 水泥

优先选用硅酸盐水泥,也可使用矿渣硅酸盐水泥和火山灰质硅酸盐水泥,水泥标号选用425号以上,不得使用结块水泥。

3.5.2

宜采用中砂,要求不含有机物,水洗后含泥量不大于3%;云母含量小于0.5%

3.5.3 石子

采用粒径0.5cm4.0cm碎石或卵石,级配合理,孔隙率不大于45%;针状、片状小于15%; 压碎指标小于10%20%;泥土杂质含量用水冲洗后小于2%;石子强度大于混凝土标号1.5倍。

3.5.4 水选择饮用水

3.6 混凝土的拌制

3.6.1 原材料的计量,应采用重量法,不用体积法。

3.6.2 应采用机械搅拌,在工程量较小时可用人工拌和。

3.6.3 拌制混凝土应采用施工配合比,如采用理论配合比时,应将混凝土的标号提高15%

3.7 混凝土浇捣

3.7.1 混凝土应采用机械振捣,局部面积小时可用人工捣实。

3.7.2 混凝土浇捣前,应清除杂物,重新检查支模尺寸,并将模板浇水湿润。

3.7.3 振捣要求密实,无蜂窝麻面。

3.8 混凝土的养护

3.8.1 要求在平均气温高于5的条件下进行自然养护,外露的现浇混凝土应用湿草帘或湿麻袋将其覆盖,并浇水养护。

3.8.2 塑性混凝土应在浇捣完毕后12h内,进行覆盖并浇水。硬性混凝土在浇捣完毕后即应覆盖并加强浇水。

3.8.3 浇水养护日期

用普通水泥制作的混凝土不少于七昼夜,用矾土水泥的不少于三昼夜;用矿渣水泥、火山灰 水泥或在施工中掺用塑性外加剂以及有抗渗性要求的混凝土不少于十四昼夜。

3.9 砖砌体材料及施工要求

3.9.1 对材料的要求

a)砖标号MU75以上,要求外形规则,无裂缝弯曲,声音清脆,质量均匀,无过火、无欠火, 不含爆裂物质。

b)砂浆:采用M5M7.5级水泥砂浆。

3.9.2 砖砌体施工要求

a)在砌砖前一天或半天(视天气情况而定)应将砖浇水润湿。

b)砌筑时要做到横平竖直、灰浆饱满、内外搭接、上下错缝。

c)在砌筑过程中应随时检查砖层水平缝的水平度和墙体的垂直度。

3.10 密封层施工要求,按GB4752要求施工。

3.11 填料施工。按设计要求施工。
